يدخل معظم مشتري أجهزة الكمبيوتر لأول مرة إلى هذا السوق من خلال نفس الباب: تصفح مواصفات الشاحن. خرج الطاقة. أنواع الموصلات. تصنيفات الحماية من دخول الماء والغبار. السعر لكل كيلوواط.
هذا يشبه تقييم مطعم من خلال قراءة كتالوج معدات المطبخ. المقلاة مهمة، لكنها لن تخبرك ما إذا كان المطعم يمتلئ بالزبائن.
شبكة الشحن هي مشروع تشغيلي، وليست مجرد مشروع لشراء أجهزة. أجهزة الشحن ضرورية، لكنها غير كافية. توضح هذه المقالة ما يتطلبه بناء محطة شحن فعّالة - بدءًا من اختيار الموقع وصولًا إلى استقطاب السائقين - ولماذا يُعرّض نموذج "بيع الجهاز والانسحاب" السائد في هذا القطاع شركات الشحن لمخاطر لم تكن تتوقعها.
1. الصندوق مقابل العمل التجاري
يبدو مسار الشراء التقليدي على النحو التالي: تتصل بثلاثة مصنعين، وتقارن جداول البيانات، وتتفاوض على سعر الوحدة، وتقدم طلبًا، وتستلم الحاويات، وتجد مقاولًا محليًا للأعمال المدنية والتركيبات الكهربائية، وتشغل الوحدات، وتحدد منصة إدارة، وتبدأ التشغيل.
نظرياً، هذا الأمر ناجح. عملياً، هناك ثلاثة أمور تتعطل.
أولاً، فجوة التكامل. يقوم المصنّع بشحن الأجهزة. ويقوم المقاول بصب الخرسانة وتمديد الكابلات. ويُقدّم مُورّد المنصة البرمجيات. ولا أحد يملك المساحة الفاصلة بين هذه الأطراف. فعندما يتعطل الشاحن في الساعة الثانية صباحًا، ويقول المقاول "إنها مشكلة برمجية"، ويقول مُورّد المنصة "إنها مشكلة في الأجهزة"، فإنّ مدير العمليات - وهو ليس مهندسًا كهربائيًا - هو من يتعيّن عليه تشخيص المشكلة، وتنسيق الاستجابة، وتحمّل تكلفة التوقف عن العمل.
ثانياً، نقطة الضعف التنظيمية. تختلف متطلبات الامتثال لشبكة الكهرباء، والتراخيص المحلية، وقبول الشهادات باختلاف البلد والمقاطعة، بل وأحيانًا باختلاف البلدية. قد يتطلب الشاحن الحاصل على علامة CE إجراء اختبارات إضافية من قبل شركة الكهرباء المحلية للموافقة على ربطه بالشبكة. قد يفشل موقع يبدو مثاليًا على خرائط جوجل في تقييم سعة الشبكة الفعلي. هذه ليست اعتبارات ثانوية، بل هي شروط أساسية لتشغيل المحطة.
ثالثًا، مشكلة جانب الطلب. إن إنشاء محطة شحن لا يضمن استخدامها. فالشاحن في موقع غير معروف لا يُدرّ أي عائد مهما كانت جودة المعدات. أما جذب السائقين - أي حثّ مالكي السيارات الكهربائية على استخدام محطتك فعلياً - فهو مشكلة تسويقية وتشغيلية لا تتناولها أي مواصفات للمعدات.
يعني التسليم الكامل، عند تنفيذه بشكل صحيح، أن جهة واحدة تتولى مسؤولية جميع المراحل الثلاث: اختيار المعدات، وتنفيذ التركيب، والتشغيل المستمر. ليس الأمر مجرد "سنبيعك الشاحن ونرشح لك فني تركيب". وليس "سنشحن لك الأجهزة، وعليك تدبير الباقي". بل جهة واحدة مسؤولة عن كل شيء.

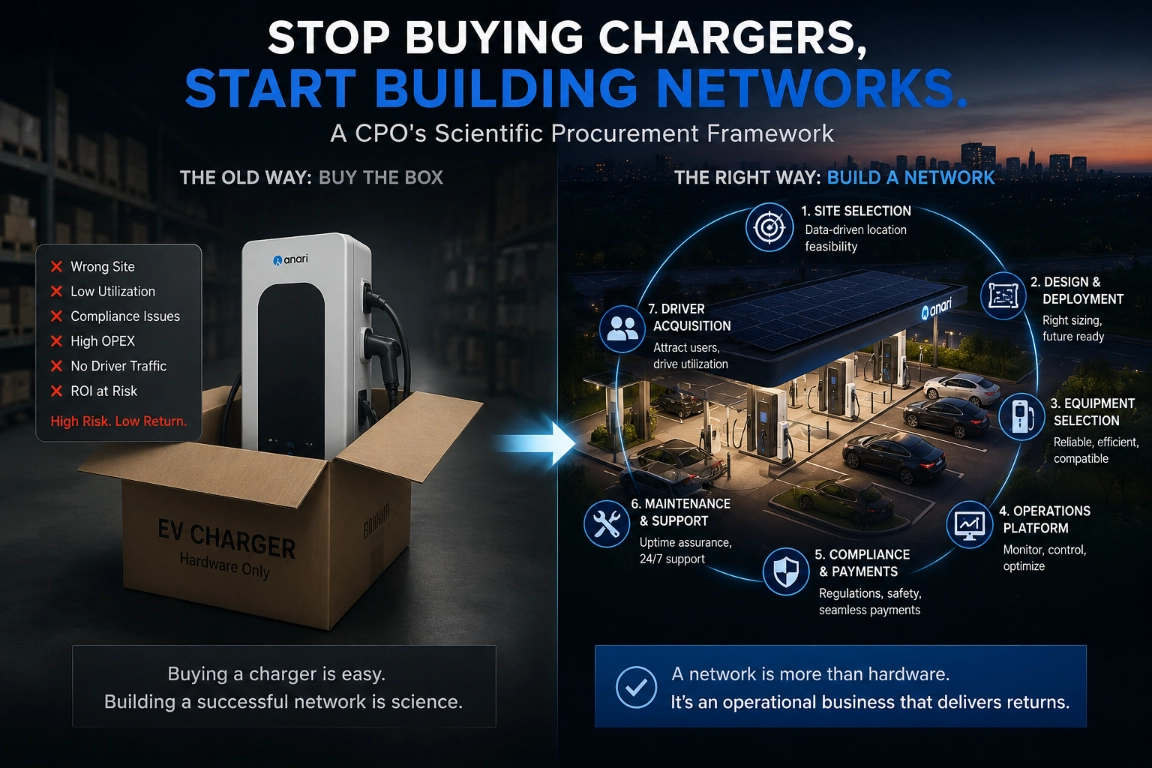

2. سبعة أشياء يجب أن تسير على ما يرام
في شركة أناري، نقسم عملية نشر محطات الشحن إلى سبع وحدات. هذا ليس تصنيفًا تسويقيًا، بل هو خطة المشروع الفعلية التي تُنفذ في كل موقع، وقد تعلمنا من خلال عمليات النشر في 22 دولة أيها يُسبب أكبر قدر من التعقيدات.

2.1 م1: اختيار الموقع
يمكنك إصلاح المعدات المعطلة، لكن لا يمكنك إصلاح الموقع المعطل.
يُعدّ اختيار الموقع مشكلةً تتعلق بسعة الشبكة الكهربائية، وتدفق حركة المرور، وتنظيم استخدام الأراضي، وكلها مجتمعة. يحتاج الموقع إلى سعة شبكة كهربائية كافية، ليس فقط لعدد الشواحن المخطط له حاليًا، بل أيضًا للتوسعات المتوقعة خلال 18 شهرًا. يجب أن يقع الموقع ضمن مسار مروري يجعله على بُعد 5-10 دقائق من الطريق المعتاد للسائق، وليس على بُعد 20 دقيقة من الطريق السريع. كما يجب أن يكون الموقع مُصنّفًا ضمن المناطق المخصصة للبنية التحتية الكهربائية التجارية، وهو أمر يختلف عن تصنيفه للاستخدام التجاري.“
نقوم بتحليل مدى قرب الشبكة، ونمذجة كثافة حركة المرور، وفحوصات التخطيط العمراني قبل تحديد موقع شاحن واحد. يستغرق هذا من أسبوع إلى أسبوعين، وهو مجاني تمامًا مقارنةً باكتشاف بعد الإنشاء أن المحول لا يدعم أكثر من وحدتي تيار مستمر، أو أن الموقع يقع على طريق مهجور بعد الساعة السابعة مساءً.
2.2 م2: تصميم النظام
بمجرد تأكيد الموقع، يتم تحديد بنية النظام: عدد الشواحن ومستوى الطاقة، وحجم المحولات، ومسارات الكابلات، ونطاق الأعمال المدنية، والتوسعات المستقبلية. والنتيجة ليست مجرد ورقة مواصفات، بل مخطط كهربائي أحادي الخط جاهز للتنفيذ، يمكن للمقاولين المحليين تقديم عروضهم بناءً عليه.
الخطأ الأكثر شيوعًا الذي نلاحظه هو تصميم المواقع لتلبية "الطلب الحالي" دون أي خطط للتوسع. فإضافة وحدة تيار مستمر ثانية بعد ثلاث سنوات تتطلب إعادة حفر الخنادق والحصول على تراخيص جديدة لأن حجم الكابلات الأصلي لا يتحمل الحمل الإضافي. التكلفة الإضافية لتوسيع حجم الأنابيب والكابلات عند الإنشاء الأولي ضئيلة، بينما تكلفة إعادة حفر الخنادق لاحقًا باهظة.
2.3 م3: اختيار المعدات
هذا هو الجزء الذي يعتقد معظم مديري المنتجات أنه الخطوة الأولى - وهو الجزء الذي يؤدي فيه التحليل المفرط إلى أقل قيمة.
يجب أن تتناسب مجموعة الشواحن مع حالة الاستخدام، لا مع المواصفات المذكورة في الكتيبات. تحتاج استراحة على الطريق السريع إلى شواحن بقدرة 240-480 كيلوواط مزودة بكابلات مبردة بالسوائل وموصلات CCS2. يحتاج مستودع أسطول يخدم شاحنات التوصيل للميل الأخير ليلاً إلى وحدات مثبتة على الحائط بقدرة 20-40 كيلوواط مع تكامل الشحن المجدول. تحتاج محطة عامة في سوق تستورد أنواعًا مختلفة من المركبات إلى دعم معيارين - CCS2 وGB/T، أو CCS2 وCHAdeMO - في نفس الوحدة.
تتراوح قدرة منتجات شركة أناري للتيار المستمر من 20 كيلوواط إلى 960 كيلوواط عبر خمسة خطوط إنتاج:
أكويلا: محطة إعلانية مزودة بشاحن سريع للتيار المستمر بقدرة 60-240 كيلوواط ومدفعين ضوئيين
باليس: محطة شحن سريعة للمركبات الكهربائية بالتيار المستمر بقدرة 60-240 كيلوواط
كاستور: شاحن سريع للسيارات الكهربائية بقدرة 20-40 كيلوواط، أحادي/ثنائي المسدس، يُثبّت على الحائط
جميعها تعمل بنظام OCPP 2.0.1 بشكل أصلي مع توافق رجعي حتى OCPP 1.6J. الأجهزة معيارية - لن تدفع ثمن 480 كيلوواط إذا كان موقعك يحتاج إلى 120 كيلوواط، ولن تتقيد بنظام بروتوكول واحد.
2.4 م4: التوجيه التنظيمي
لكل سوق مجموعة متطلبات الامتثال الخاصة به. تغطي علامة CE الحد الأدنى الأوروبي، ولكن قد تفرض بعض الدول الأعضاء في الاتحاد الأوروبي متطلبات إضافية. توفر شهادة CB مسارًا مختصرًا لبعض الأسواق الناشئة التي تقبل تقارير الاختبار المستندة إلى معايير اللجنة الكهروتقنية الدولية (IEC). تمتلك دول مجلس التعاون الخليجي إطار عمل خاصًا بها للشهادات (علامة G). تشترط جورجيا الامتثال لمعايير التوافق الكهرومغناطيسي وفقًا لمعايير المرافق المحلية. لدى أوزبكستان إجراءات ربط شبكي محددة.
هذه الوحدة ليست "خدمة" - إنها شرط تشغيل/إيقاف. الشاحن الذي لا يمكن توصيله قانونيًا بالشبكة ليس شاحنًا، بل هو مجرد قطعة عديمة الفائدة.
نحتفظ بقاعدة بيانات تنظيمية نشطة تغطي الأسواق التي نعمل فيها، ويتم تحديثها باستمرار مع تغير المتطلبات. بالنسبة لمسؤولي حماية البيانات الذين يدخلون سوقًا جديدة، تُحدد هذه الوحدة ما إذا كانت المدة الزمنية 3 أشهر أو 18 شهرًا.
2.5 M5: نظام التشغيل أناري — طبقة التشغيل
الأجهزة بدون برامج هي مجرد مجموعة من الصناديق المعدنية. نظام التشغيل ANARI هو طبقة إدارة نقاط الشحن (CPMS) ونظام إدارة الطاقة (EMS) التي تُشغّل الشبكة.
يتولى النظام الوظائف المتوقعة: المراقبة عن بُعد، وإدارة الجلسات، وتكامل الفوترة، والتنبيه بالأعطال، وتحديث البرامج الثابتة عبر الهواء (OTA). كما يتولى الوظائف التي تصبح بالغة الأهمية عند التوسع: إدارة الأحمال الديناميكية عبر شواحن متعددة على اتصال شبكة محدود، وتكامل الطاقة الشمسية مع التخزين مع جدولة الشحن/التفريغ، ودعم بروتوكول OCPP المزدوج - تشغيل شواحن 1.6J و2.0.1 في نفس الشبكة دون الحاجة إلى ترقية جميع الأجهزة في وقت واحد.
تعتمد المنصة على واجهة برمجة التطبيقات (API) بشكل أساسي. فإذا كان لدى مدير العمليات مزود خدمة فوترة مفضل، يتكامل نظام التشغيل ANARI معه. وإذا احتاج مشغل أسطول إلى إرسال بيانات الفوترة إلى نظام الإرسال الحالي لديه، تدعم واجهة برمجة التطبيقات ذلك. يجب أن تتوافق طبقة التشغيل مع سير عمل المشغل، وليس العكس.
2.6 M6: N-Tech - خدمات ما بعد البيع كمنتج
يعتمد نموذج خدمة ما بعد البيع القياسي في هذا القطاع على رد الفعل: عند حدوث عطل في الشاحن، يرسل مسؤول المشتريات المعتمد بريدًا إلكترونيًا إلى الشركة المصنعة، فترسل الشركة المصنعة فنيًا - في نهاية المطاف. ويبلغ متوسط وقت حل المشكلة في الأسواق الناشئة، حيث قد يكون شركاء الخدمة المعتمدون على بُعد ساعات، عادةً أكثر من أربع ساعات.
نظام N-Tech هو نظامنا التشخيصي المدعوم بالذكاء الاصطناعي. عندما يُبلغ الشاحن عن عطل، يحلل النظام بصمة الخطأ مقابل قاعدة بيانات لأنماط الأعطال المعروفة، ويُصدر تشخيصًا مع خطوات إصلاح مُوصى بها، قبل أن يراجعه فني بشري. تصل الاستجابة الأولية في أقل من 90 ثانية. في الحالات التي يُمكن فيها حل العطل عن بُعد (أخطاء التكوين، عدم تطابق البروتوكولات، أعطال البرامج)، يتم الحل دون إرسال أي فني. أما بالنسبة لأعطال الأجهزة التي تتطلب عملًا ميدانيًا، فإن التشخيص دقيق بما يكفي ليصل الفني بالقطعة الصحيحة وبإجراء مُحدد، دون الحاجة إلى "الحضور، التشخيص، طلب القطعة، ثم العودة الأسبوع القادم".“
المقياس التشغيلي المهم ليس "وقت الاستجابة"، بل وقت التشغيل - أي النسبة المئوية للساعات التي يكون فيها الشاحن متاحًا لتوليد الإيرادات شهريًا. صُممت تقنية N-Tech لرفع هذه النسبة من خلال تقليص الفترة الزمنية بين التشخيص وحل المشكلة.
2.7 M7: N-SDR — حل مشكلة المحطة الفارغة
هذه هي الوحدة التي لا توجد في أي من منتجات الشركات المصنعة للأجهزة.
المحطة التي لا تُستخدم إطلاقاً ليست مشروعاً تجارياً، بل هي عبء مالي يُكبّدنا فواتير كهرباء باهظة. أما استقطاب السائقين - أي تعريف مالكي السيارات الكهربائية بوجود محطتك، وكسب ثقتهم بها، وتشجيعهم على اختيارها بدلاً من البدائل - فهو تحدٍّ تسويقي يعتمد على تأثيرات الشبكة.
نظام N-SDR (نظام الاستجابة للطلب في محطات نوتيلوس) هو نظامنا المدعوم بالذكاء الاصطناعي لاستقطاب السائقين. يقوم النظام برسم خريطة لكثافة المركبات الكهربائية في منطقة تغطية المحطة، وتحديد شرائح السائقين ذوي القيمة العالية (خدمات مشاركة الركوب، أساطيل التوصيل، الركاب اليوميون)، وتنفيذ حملات استقطاب مُستهدفة - حوافز سعرية محلية، وتكامل مع المنصات (إضافة المحطة إلى تطبيقات الملاحة والشحن)، وبرامج ولاء قائمة على الاستخدام. بالنسبة لمشغلي الأساطيل، يتكامل النظام مباشرةً مع أنظمة الإرسال لتوجيه المركبات إلى المحطة خلال فترات الشحن المُثلى.
لا يقدم أي مزود آخر لبنية الشحن التحتية دعمًا مستمرًا لاكتساب السائقين. هذه ليست ميزة ندّعيها بسهولة، بل هي غائبة هيكليًا عن نموذج التشغيل القياسي في هذا القطاع اعتبارًا من عام 2026.
3. التجارية، وأساطيل النقل، والعامة: منصة واحدة، ثلاثة تكوينات
يخدم إطار العمل M1–M7 نفسه ثلاث حالات استخدام مختلفة جذرياً. تبقى الوحدات كما هي، لكن التكوين يتغير.
رسوم عامة تجارية تُعطي محطات الاستراحة على الطرق السريعة، ومواقف السيارات في المتاجر، ومراكز الشحن في المدن، الأولوية للإنتاجية العالية، ودعم الموصلات ثنائية المعيار، ومرونة الدفع للسائقين، والظهور على منصات الملاحة. تتراوح قدرة الشاحن بين 120 و480 كيلوواط. ويعتمد الاستخدام على حركة المرور العادية والمسافات الطويلة.
تُعطي عمليات شحن أسطول المركبات في المستودعات - التي تشمل خدمات التوصيل للميل الأخير، والخدمات اللوجستية، ومستودعات الحافلات - الأولوية للشحن المُجدول، وإدارة الأحمال على مستوى المستودع، وتكامل نظام الإرسال. تتراوح قدرة الشاحن بين 20 و120 كيلوواط، مع إمكانية الشحن خلال الليل. لا يُعدّ معدل ذروة الشحن لكل شاحن هو المعيار الأساسي، بل إجمالي وقت تشغيل الأسطول يوميًا.
تجمع المشاريع التجارية متعددة الاستخدامات - كالمباني المكتبية ومراكز التسوق والمشاريع التطويرية متعددة الاستخدامات - بين إمكانية الوصول العام وحجز أسطول المركبات أو فرض رسوم على المستأجرين. يجب أن يراعي تصميم النظام كلا الاستخدامين دون أن يؤثر أحدهما سلبًا على الآخر.
تعمل جميعها بنظام التشغيل ANARI OS. وتدعم جميعها نظام مراقبة N-Tech. كما يمكنها تفعيل خاصية الحصول على برامج تشغيل N-SDR. تتشابه مكونات الأجهزة والبرامج، ويكمن الاختلاف في إعدادات التشغيل، والتي تُحدد أثناء تصميم نظام M2.
4. لماذا يفشل النموذج القديم في الأسواق الناشئة؟
تم بناء معظم صناعة معدات شحن السيارات الكهربائية العالمية لخدمة الأسواق المتقدمة: أوروبا الغربية، وأمريكا الشمالية، وشمال شرق آسيا. في هذه الأسواق، يُفترض أن شبكة الكهرباء مستقرة، والإطار التنظيمي راسخ، وأن هناك فنيين معتمدين متوفرين، وأن تبني السيارات الكهربائية جارٍ بالفعل.
تُقلب الأسواق الناشئة كل هذه الافتراضات رأسًا على عقب. فقدرة الشبكة الكهربائية غير مؤكدة، والأطر التنظيمية في حالة تغير مستمر، وقد تتغير متطلبات الربط البيني بين مرحلتي تخطيط المشروع وتنفيذه. وقد لا يتوفر فنيو تركيب شواحن السيارات الكهربائية المعتمدون محليًا. كما أن تبني السيارات الكهربائية ليس أمرًا مفروغًا منه، بل هو أمر يجب على محطة الشحن نفسها المساهمة في تحقيقه.
هنا يكمن قصور نموذج "بيع المنتج" التقليدي من الناحية الهيكلية. فشركة تصنيع أجهزة في شنتشن أو شتوتغارت لا تستطيع حل مشكلة ربط الشبكة في تبليسي. ومورد منصة في أمستردام لا يستطيع تدريب فنيين محليين في طشقند. ووكيل مشتريات لا يستطيع إدارة حملات استقطاب السائقين في عمّان.
تم تصميم إطار عمل نوتيلوس - الذي سُمّي تيمّنًا بالغواصة في رواية "عشرون ألف فرسخ تحت الماء"، نظرًا لعمله تحت سطح الماء حيث تُنفّذ الأعمال الفعلية - خصيصًا لهذه البيئة. فهو يُغلّف مسار نشر M1-M7 بالكامل حول كيان واحد مسؤول، مدعومًا بـ 18 وكيل ذكاء اصطناعي يُعنى بتحليل المواقع، ورسم الخرائط التنظيمية، وتشخيص الأعطال، واكتساب بيانات السائقين. ولا تُعدّ طبقة الذكاء الاصطناعي ميزة تسويقية، بل هي الوسيلة التي يمكّن فريقًا صغيرًا نسبيًا من تنفيذ مشاريع البنية التحتية في عدة دول في وقت واحد دون الحاجة إلى زيادة عدد الموظفين بشكل متناسب مع عدد المشاريع.
5. سؤال التكلفة الإجمالية الحقيقية للملكية
عندما يسأل مسؤولو المشتريات عن التكلفة الإجمالية للملكية، فإنهم عادةً ما يسألون عن سعر الشاحن، وتكلفة التركيب، وأسعار الكهرباء. وهذه الأرقام يسهل الحصول عليها.
الرقم الأصعب - الرقم الذي يحدد ما إذا كان العمل ناجحًا أم لا - هو تكلفة "عدم" تغطية كل وحدة.
ما هي تكلفة تأخير تنظيمي إضافي لمدة 90 يومًا من حيث الإيرادات المفقودة ورأس المال العاطل؟ ما هي تكلفة خفض وقت التشغيل لمحطة شحن تضم 10 شواحن باستخدام 3% على مدى ثلاث سنوات؟ ما هي تكلفة تشغيل محطة بنسبة استخدام 15% بدلًا من 40% من حيث هامش الأرباح قبل الفوائد والضرائب والإهلاك والاستهلاك؟
لا يتعلق مفهوم تسليم المفتاح بتجميع الأجهزة مع التركيب لزيادة بند الفاتورة، بل يتعلق بسد الفجوات بين الشراء والتنفيذ والتشغيل، تلك الفجوات التي تتراكم فيها التكاليف دون علم وتتلاشى فيها المساءلة.
